Одинаковое количество открытых задач может означать разную нагрузку: простые заявки, тяжелые разработки, задачи на уточнении, зависшие внешние проблемы или задачи, ожидающие заказчика.
Показатель нужен как сигнал, а не как самостоятельная оценка эффективности. Если число растет, смотреть причины по категориям и этапам.
Для каждой новой колонки брать период от даты предыдущей колонки до даты текущей колонки.[1] Например, если предыдущая колонка 18.06, а текущая 24.06, то для входящих и закрытых задач проверять период 19.06.2026-24.06.2026 включительно.
| Строка таблицы | Где брать | Как считать |
|---|---|---|
| HelpDesk | Битрикс24 / HelpDesk, сохраненный фильтр Открытое всего. |
Общее число открытых задач на дату заполнения. В фильтре оставить активные статусы: Ждет выполнения и Выполняется; не добавлять тег, стадию или роль, если это общий HelpDesk. |
| Поступило | Список задач HelpDesk. | Сбросить все статусы и стадии, поставить только Дата создания в отчетном периоде. Статус не ограничивать, иначе уже закрытые входящие выпадут из счета. |

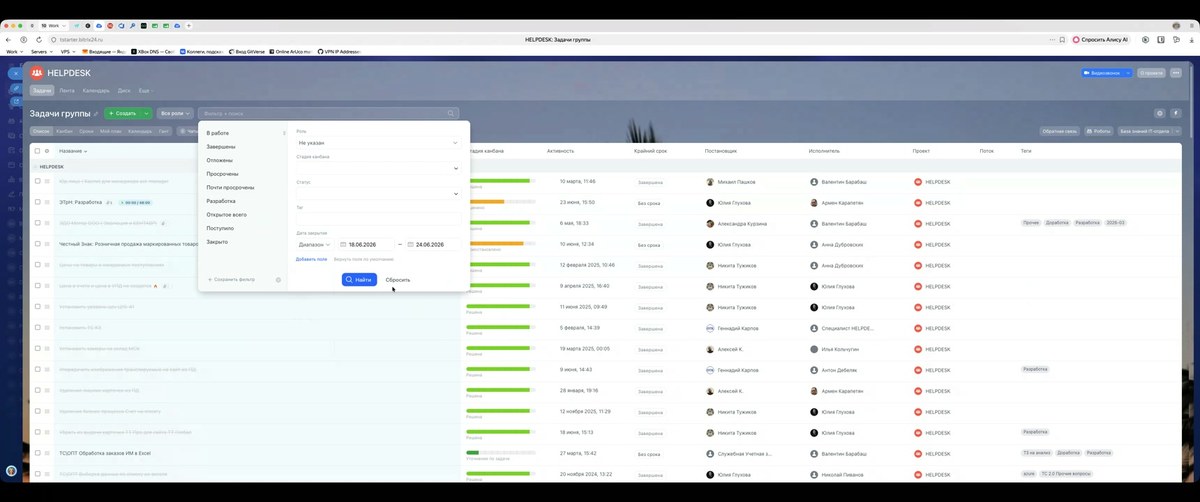

| Закрыто | Список задач HelpDesk. | Сбросить фильтр Дата создания, добавить поле Дата закрытия и поставить отчетный период. Это все задачи с датой закрытия за период, включая те, которые еще ждут контроля. |

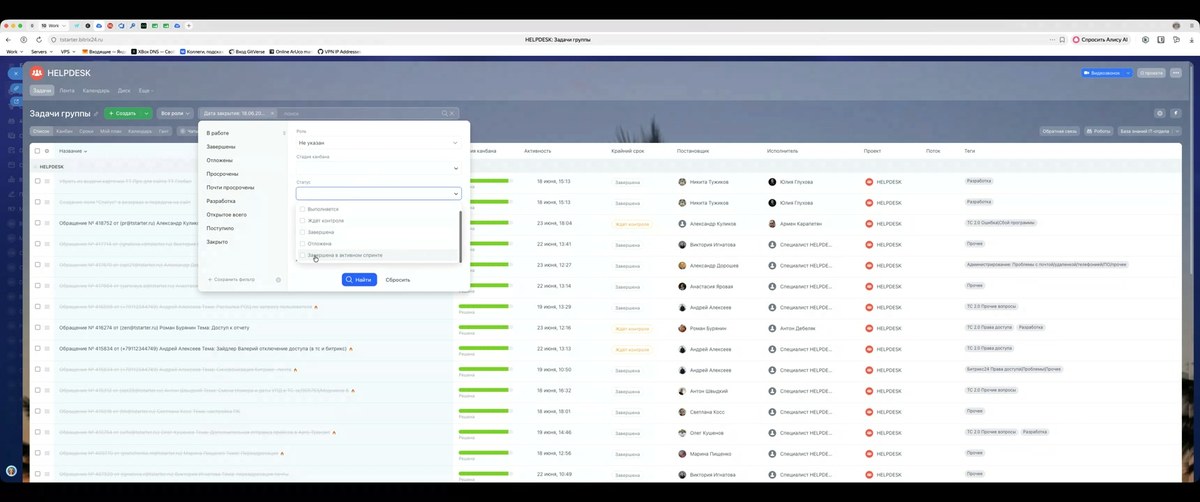

| Закрыто и принято | Список задач HelpDesk. | Взять тот же фильтр по Дата закрытия, но в поле Статус выбрать Завершена. Ждет контроля сюда не входит. |

Закрыто и принятоНе искать Закрыто и принято в поле Стадия канбана: в интерфейсе оно может не отображаться как отдельная стадия.[2] В отчете это считается через Статус = Завершена при заданной Дата закрытия. Если задача еще Ждет контроля, она закрыта для исполнителя, но еще не принята заказчиком.

| Строка таблицы | Фильтр | Как читать |
|---|---|---|
| Разработка всего | Как Открытое всего, но добавить тег разработка. |
Все открытые задачи разработки. |
| Разработка оценено | Тег разработка; стадии Оценено, В работе, Тестирование. |
Все задачи разработки, у которых уже есть оценка и которые не находятся до оценки. |
| Разработка Бэклог | Тег разработка; стадии до В работе, включая Оценено; исключить В работе и Тестирование. |
Задачи разработки, которые еще не взяты в работу. |
| Разработка оценено Бэклог | Тег разработка; стадия Оценено. |
Оцененные задачи, которые еще не ушли в работу. |

Azure нужен для оценок и связи с разработкой: там живут ветки, пайплайны, коммиты и Story Points.[3] Переписка с заказчиками и исходные формулировки остаются в Битрикс24.

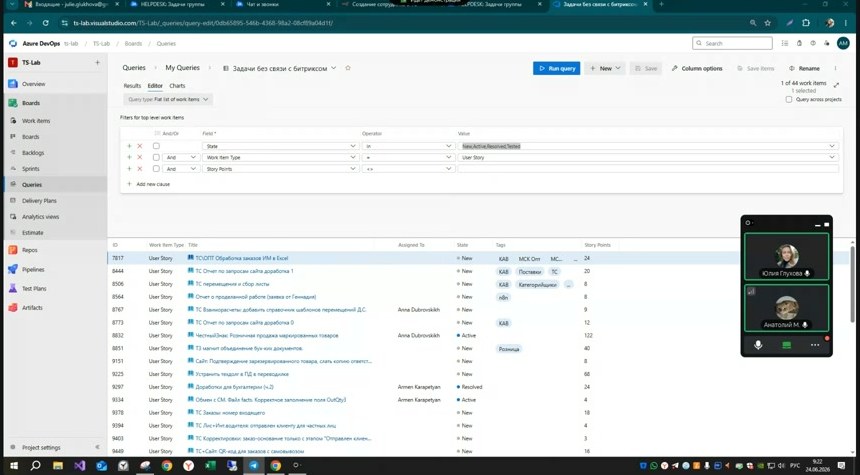

Boards → Queries.Work Item Type = User Story.State выбрать рабочие состояния: New, Active, Resolved, Tested.Story Points <> 0, чтобы считать только оцененные задачи.Charts не покажет результат.Charts смотреть сумму по Story Points, если доступен агрегатор Sum. Если интерфейс показывает только Count, считать сумму по колонке Story Points вручную или через экспорт.
| Строка таблицы | Как считать |
|---|---|
| Общая оценка задач в Azure, часы | Сумма Story Points по состояниям New + Active + Resolved + Tested. |
| Общая оценка задач в Azure Бэклог, часы | Сумма Story Points по задачам бэклога, которые еще не взяты в работу. |
| Процент оценки задач разработки | Факт оцененных задач / план оценки. В видео план обсуждался как 90%. |
| Всего задач план | Плановая граница активного количества задач. В видео использовалось значение 80. |

Если получились странные цифры, проверить баланс:
открыто сейчас примерно равно открыто в прошлой колонке + поступило - закрыто.
Небольшие расхождения возможны из-за переносов, удаления, смены доски или ручных правок, но большая разница обычно означает одну из ошибок:
Дата создания, хотя считали закрытые;Стадия канбана из прошлого фильтра;Статус выбрали Стадия канбана;Если регулярная встреча сдвинулась, период тоже сдвигается: брать фактический промежуток между предыдущим и текущим заполнением, чтобы не было дыр и двойного счета. ↩︎
Статус - системное состояние задачи (Завершена, Ждет контроля), а Стадия канбана - колонка на доске. Для строки Закрыто и принято нужен именно статус. ↩︎
В этих видео Story Points в Azure используются как часы / оценка трудозатрат, а не как абстрактные Scrum-поинты. ↩︎
